«Переносы сроков недопустимы» — министр энергетики проверил ход модернизации алматинских ТЭЦ

13 шiлде, 12:15

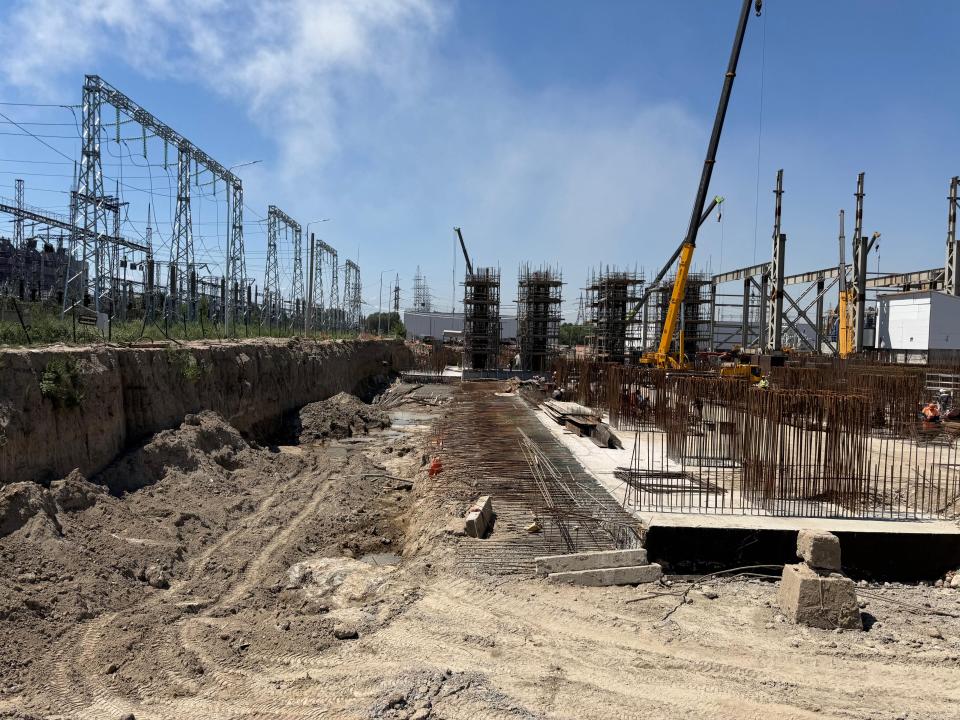

Министр энергетики Республики Казахстан Ерлан Аккенженов посетил строительные площадки ТЭЦ-2 и ТЭЦ-3 в Алматы, где ознакомился с ходом реализации проектов по переводу станций на сжигание природного газа, которые выполняются по прямому поручению Президента РК Касым-Жомарта Токаева.

На ТЭЦ-2 общий уровень строительной готовности достиг 92%. Практически полностью завершена поставка технологического оборудования, на площадке задействованы около 1,5 тысячи специалистов и более 140 единиц строительной техники. Вместе с тем Министр поставил задачу сохранить набранные темпы строительства. Подрядным организациям поручено привлечь дополнительных профильных специалистов, в том числе монтажников и сварщиков, а также ускорить завершение процедур согласования документации, необходимой для проведения пусконаладочных работ.

По итогам инспекции ТЭЦ-3 выявлено существенное отставание от утвержденного графика реализации проекта. Общий уровень готовности объекта составляет порядка 26%. На площадке сохраняются задержки с поставкой ключевого оборудования, а фактическая численность работников не превышает 600 человек при плановой потребности около 1 600. Это отражается на сроках выполнения строительно-монтажных работ по ряду ключевых объектов станции, включая распределительное устройство и системы управления.

В связи с выявленными недостатками министр энергетики поручил заказчику и генеральному подрядчику в кратчайшие сроки обеспечить наращивание темпов строительства, увеличить численность персонала и количество задействованной техники до проектных требований.

«Объективные сроки утверждены, никакие переносы не обсуждаются! Требую незамедлительно устранить кадровый дефицит и кратно увеличить объемы спецтехники на стройке», — заявил Ерлан Аккенженов.

Также поручено принять исчерпывающие меры по ускорению поставок оборудования, актуализировать график производства работ с безусловным соблюдением установленных сроков реализации проекта. Министр заявил: если в ближайшие недели ресурсы на отстающем объекте не будут полностью мобилизованы, в отношении заказчиков и подрядчиков будут инициированы строгие взыскания.

05 қараша, 18:32
Тарих қойнауынан табылған жазу немесе ғалым мен қаламгердің үндестігі
05 қараша, 15:36
«Бәріне ортақ журналистика» - жаңа белестің бастауы
05 қараша, 15:17
«Бәріне ортақ журналистика»: Мүмкіндігі шектеулі жандарға арналған курс өз мәресіне жетті
04 қараша, 14:18
Аршат Бақтыгереев: Қаланың жасыл қорын сақтау – басты міндеттердің бірі
04 қараша, 14:12
Шымкентте ауыл шаруашылығы өндірісі мен қайта өңдеу жобалары кеңейіп келеді
04 қараша, 14:04
Каха Имнадзе: Қазақстанның өңірлік интеграцияға серпін беруі – заңды құбылыс
04 қараша, 12:44
Данияр Жүсіпов: Табиғи қауіптің алдын алу – басты назарда
02 қараша, 14:24
Айман Оспанова: Шымкентте медициналық көмекті цифрландыру мен жаңғырту жұмыстары күшейді
29 қазан, 14:55
Шымкент жастары: жүйелі қолдау және жаңа бастамалар
